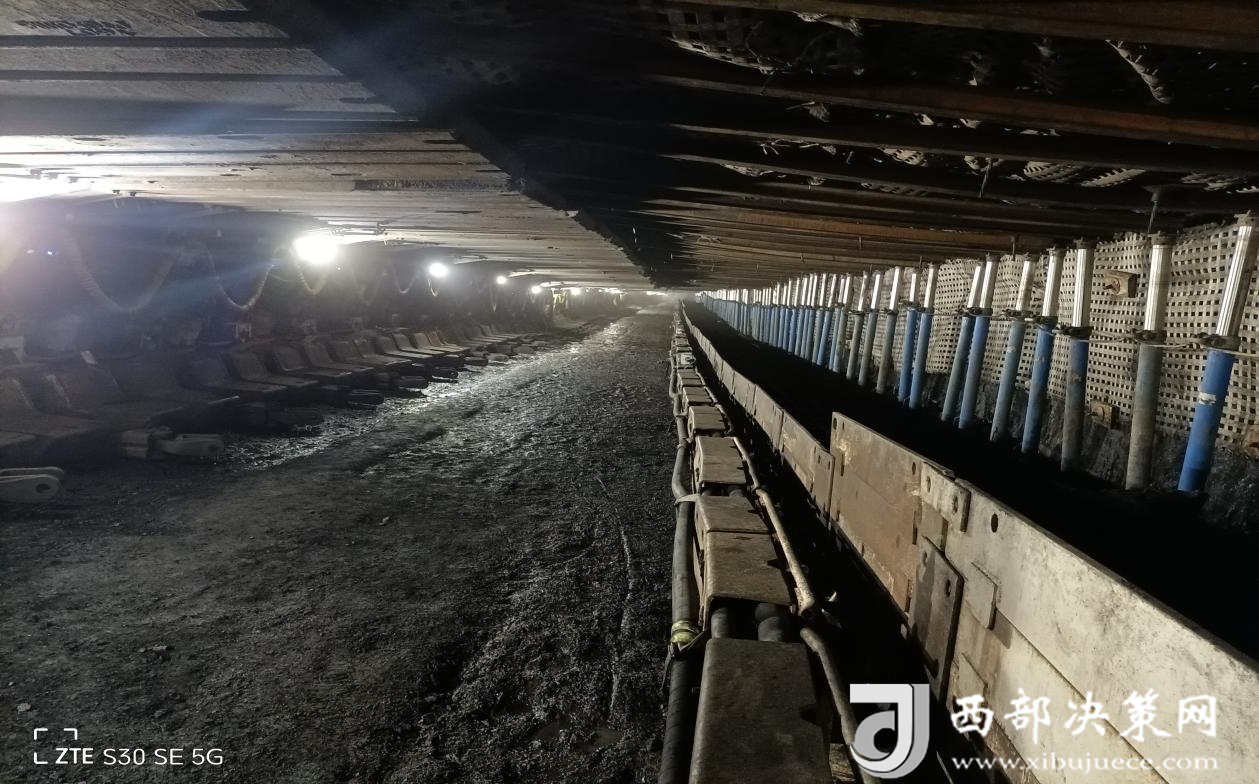

近期,神南產業公司搬家中心正在高效推進安山礦135106工作面回撤與135109工作面安裝項目。面對生產接續緊張、人員短缺等多重挑戰,搬家中心憑借“敢打硬仗、能打勝仗”的作風,在礦方的全力支持下,奏響了一曲攻堅克難的奮斗樂章。
強強聯手,礦方多維助力項目推進
搬家倒面不是單打獨斗,中心與礦方建立高效協同合作模式。安山煤礦成立了專項協調小組,為項目提供了全方位的強力支撐。
從資源調配來看,礦方優先安排單軌吊、支架運輸車等關鍵設備,并專門開辟了運輸通道,有效保障了設備的及時供應和高效運輸。在技術聯動方面,每日召開的礦+搬家項目部協調會,對回撤工藝進行優化,將傳統“拆-運-裝”流程成功壓縮20%,大幅提升了工作效率。
該工作面末采貫通質量高,礦方綜采隊隊長杜文偉對該工作面貫通標準嚴格,優化了工作面的布局,還為后續的設備回撤工作提供了更便利的條件,有效降低了回撤過程中的安全風險和施工難度,為回撤任務的順利開展奠定了更為堅實的基礎。
在后勤保障方面,礦職工食堂24小時為工作人員提供熱餐,以確保一線職工能夠以飽滿的精神狀態投入工作。此外,綜采隊、通風隊還抽調了9名骨干參與項目相關作業,進一步充實了項目的人力資源。這種“一家人、一條心”的緊密合作模式,為項目高效推進注入了強勁動力。
項目團隊攻堅克難,展現鐵軍風采
面對中心人員緊張的現狀,項目團隊實施“三級跟班制”,構建起全天候作戰體系,充分發揮團隊成員的積極性和創造力。
安裝隊長趙忠利扎根早班現場,憑借豐富的經驗和精湛的技術,帶領隊員拿下了單日安裝液壓支架12臺的戰績。他設計的“模塊化電纜捆扎術”使供電系統回撤效率提升了40%,為135109工作面安裝項目節省了大量時間。
車隊負責人宮利鋒在中班運輸線堅守崗位,實時關注車輛運輸情況,面對突發情況提前計劃、現場指揮,實現了193臺次支架運輸零延誤,確保了輔助設備的及時供應和三機設備精準到位。正是在項目組負責人的帶領下,全體成員團結一心、奮勇爭先,形成了強大的戰斗力。
創新驅動破瓶頸,安全高效雙提升
面對項目中的各種挑戰,項目團隊將挑戰轉化為創新契機,采取了一系列創新措施,實現了安全與高效的雙提升。
在安全管理方面,建立了礦方安監員-中心安全員聯合巡查機制,累計整改了43條隱患,成功實現了16800工時零傷害的目標,為項目的安全推進提供了有力保障。
為了進一步提高工作效率,項目團隊采用了“時空置換” 作業法,在設備升井時,同步下運檢修合格設備,杜絕空車往返,在不影響正常生產的情況下,有效縮短了項目周期。
目前,項目已完成總進度的78%,較節點計劃超前1.5天。礦領導在現場辦公會上高度評價道:“這支隊伍展現的專業素養和拼搏精神,讓我們對按期接續生產充滿信心!”
黨旗飄揚在一線,接續攻堅顯本色
在臨時黨支部的號召下,12名黨員成立了“尖刀班”,主動承擔起支架調向、設備列車運轉等高風險作業任務。入黨積極分子李周強時刻觀察頂板與支架沉降情況,精準排查隱患,保障193臺支架安全撤出;技術骨干陶小星創新的“滑輪組支架調向工藝”,減少了倒絞車次數。
隨著135106面最后一個液壓支架安穩撤出,標志著此次安山回撤項目正式落下帷幕。正如中心主任在動員會上所說:“我們不僅是在搬遷設備,更是在傳遞責任與信任的接力棒!” 在這片充滿活力與激情的礦山熱土上,礦方與中心正用汗水共同書寫著新時代煤礦人的擔當篇章,為煤礦的持續穩定發展貢獻著堅實的力量。(供稿:趙忠利)
